אחת משיחות הטלפון הכי מתסכלות שאנחנו מקבלים בתבל מתחילה תמיד אותו הדבר: "עברנו לבית החדש לפני שנה, ויש לנו רטיבות בקיר שמחוץ למקלחת".

האמת הכואבת היא, שהטעות הכי יקרה בבניית הבית שלכם מסתתרת בדיוק איפה שאתם לא יכולים לראות – מתחת לריצוף. כשלי איטום הם מהגורמים המרכזיים ביותר לתביעות בגין ליקויי בנייה בישראל. נזילה שמתגלה חודשים לאחר האכלוס דורשת במקרים רבים עקירת ריצוף, פירוק כלים סניטריים, ייבוש תת-רצפתי, והוצאה כספית אדירה לצד עוגמת נפש.

איך מונעים את זה? הנה הסטנדרט של תבל. 3 בדיקות קריטיות שאנחנו מבצעים בשטח לפני שאנחנו נותנים לקבלן אישור (אור ירוק) להתחיל לרצף.

3 בדיקות החובה ביישום איטום חדרים רטובים

1. חוק ה-72 שעות: בדיקת הצפה תקנית

איטום טוב נמדד במבחן התוצאה. הכלל הראשון והחשוב ביותר באיטום חדרים רטובים הוא שלעולם לא סוגרים ריצוף לפני ביצוע של בדיקת הצפה.

  • איך זה עובד? לאחר יישום וייבוש חומרי האיטום, אוטמים את פתח הניקוז ומציפים את רצפת חדר הרחצה במים למשך 72 שעות ברציפות.

  • מה מפקח הבנייה מחפש? המפקחים שלנו מוודאים שאין שום ירידה במפלס המים, וחשוב מכך – סורקים את הקומה שמתחת ואת הקירות הסמוכים למקלחת (בדיקת רטיבות קפילרית) כדי לוודא שאין סימני רטיבות. רק אחרי 3 ימים רצופים של יובש מוחלט, אפשר להתקדם.

2. סוד ה"רולקות": ביטול נקודות התורפה בפינות

המים תמיד יחפשו את נקודת התורפה הקלה ביותר לחלץ ממנה, ונקודת התורפה הזו נמצאת כמעט תמיד בפינות – בקו החיבור שבין הרצפה לקיר (תפר הפסקת יציקה).

  • הפתרון ההנדסי: לפני שמתחילים למרוח את חומרי האיטום, הקבלן חייב ליישם "רולקות". רולקה היא יציקת בטון קטנה ומעוגלת המיושמת בכל נקודות המפגש שבין הרצפה לקירות.

  • למה זה קריטי? הזווית המעוגלת מונעת הצטברות ועמידה של מים בפינות (רסס מים שמחפש להיקוות), ויוצרת רצף אטימה הרמטי ובריא יותר לחומרי האיטום שיושמו מעליה. מפקח מקצועי לא יאשר יישום איטום ללא הכנת תשתית ראויה ויציקת רולקות תקניות.

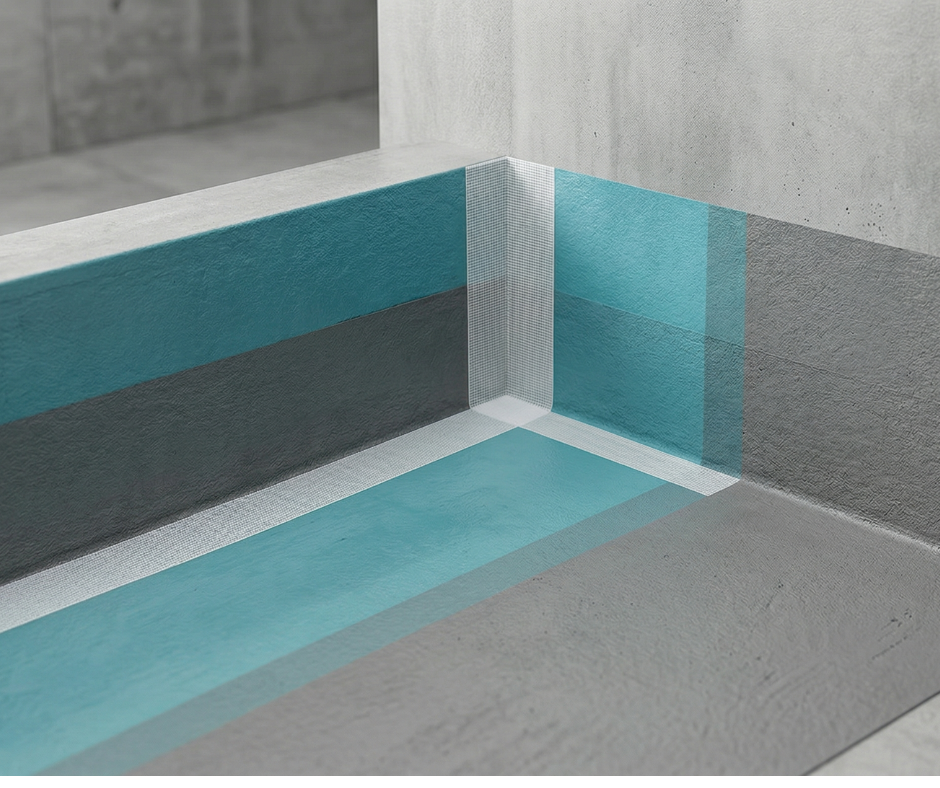

3. שתי שכבות בשני גוונים: פיקוח ויזואלי למניעת טעויות אנוש

יישום איטום הוא עבודה ידנית, וכמו בכל עבודה אנושית – יש מקום לטעויות או פספוסים. התקן דורש יישום של שתי שכבות לפחות של חומר איטום (המתאימות לסוג התשתית), עם זמן ייבוש תקני ביניהן.

  • הטריק של המקצוענים: אנחנו בתבל דורשים מהקבלן המבצע ליישם את שתי השכבות בשני גוונים שונים (למשל, שכבה ראשונה באפור ושכבה שנייה בכחול).

  • היתרון: בצורה זו, השקיפות היא מקסימלית. מפקח הבנייה יכול לזהות באופן מיידי ובעין בלתי מזוינת אם הקבלן פספס אפילו מילימטר אחד בשכבה השנייה, כיוון שהצבע של השכבה הראשונה יציץ דרכו. זהו מנגנון בקרת איכות (QA) פשוט, זול, ומציל חיים (או לפחות מציל קירות).

למה קבלן מפתח לא יכול לפקח על עצמו?

בוני בתים רבים נוטים לחשוב שאם הם לקחו קבלן מפתח בעל מוניטין, הם פטורים מהצורך בפיקוח חיצוני. זוהי מלכודת ידועה. קבלן, טוב ככל שיהיה, מונע משיקולי תקציב, כוח אדם ולוחות זמנים. יש לו אינטרס לסיים את העבודה כמה שיותר מהר.

בדיקת הצפה, למשל, עוצרת את העבודה בחדר הרחצה ל-3 ימים. קבלנים רבים ינסו לזרז את התהליך, "לעגל פינות", או להסתפק בשכבת איטום אחת בלבד כדי לחסוך זמן וחומר.

כאן נכנס לתמונה מפקח בנייה אובייקטיבי. התפקיד שלנו בתבל הוא להיות נטולי אינטרסים זרים. אנחנו לא עובדים עבור הקבלן, ולא מתוגמלים על קיצור זמנים – אנחנו עובדים נטו עבורכם, כדי להגן על ההשקעה העצומה שלכם. אנחנו העיניים שלכם בשטח.

אל תשאירו את הבית שלכם ליד המקרה

פרויקט בנייה או שיפוץ מסיבי הוא ככל הנראה ההשקעה הגדולה ביותר שתעשו בחייכם. ליקויי בנייה מתגלים לרוב רק כשמאוחר מדי, וכשהקבלן כבר עבר לפרויקט הבא. ניהול סיכונים חכם מתחיל בשלב התכנון וממשיך בפיקוח הדוק, צעד אחר צעד, יציקה אחר יציקה.

מתכננים לבנות או לשפץ בקרוב? אל תתחילו לפני שיש לכם גב הנדסי. השאירו פרטים, וצוות תבל יחזור אליכם לתיאום פגישת היכרות והבנת צרכי הפרויקט שלכם.
